IT Moving: o que é imprescindível para a migração do seu data center?

Mudança da infraestrutura de TI requer um plano detalhado com ações antes, durante e depois para reduzir ao máximo a indisponibilidade das operações

IT Moving: o que é imprescindível para a migração do seu data center?

Devido à expansão dos negócios no mercado, é comum que as companhias precisem de um espaço físico maior para abrigar a sua infraestrutura de TI. Outras possibilidades que levam a esse tipo de serviço (IT Moving) são quando a corporação muda de sede ou opte por abrigar seu centro de dados em outro local.

Independentemente da necessidade, essa iniciativa vai muito além de um simples transporte de equipamentos. A movimentação de um centro de dados começa com um estudo abrangendo um planejamento detalhado de todas as disciplinas que envolvem a infraestrutura de TI, com o objetivo de diagnosticar, planejar e definir o passo a passo da migração.

Isso é necessário pois envolve uma grande quantidade de equipamentos sensíveis em uma área que é crucial para as operações da companhia, e garantir a disponibilidade e segurança dos dados e ativos tem que ser prioridade no processo envolvendo um data center.

Qualquer problema no sistema pode causar grandes prejuízos e um impacto negativo na imagem de corporações. Segundo estudo da empresa norte-americana de pesquisas Forrester realizado com 157 executivos da área de tecnologia, o custo de uma hora de downtime, ou inatividade, em uma infraestrutura digital pode chegar a até US$ 1 milhão.

Esse valor mostra o quão importante um ambiente de TI é para as companhias, pois está totalmente alinhada aos negócios, independente da área de atuação. E quando se trata de ativos críticos, já que são equipamentos sensíveis, é mais que necessário realizar uma análise profunda, pois ali está contida a vida da empresa.

Migração de Infraestrutura de TI

É por isso que a migração do centro de dados, também conhecida por IT Moving, precisa ser realizada por uma equipe especializada e qualificada, com segurança e baseada em um plano robusto envolvendo não só os equipamentos, mas também os ambientes de origem e destino da infraestrutura de TI para reduzir ao máximo a indisponibilidade das operações no processo.

“Na green4T o processo é basicamente dividido em três etapas: ”pré-moving”, “moving” e “pós-moving”. Na primeira etapa, costumo dizer que é 95% do trabalho – os outros 5% são a execução. Neste momento, é feito um assessment no ambiente, na estrutura de TI do cliente, onde é preciso validar todas as disciplinas que envolvem essa infraestrutura, entender e planejar como esses equipamentos estão relacionados, desde a parte de conectividade elétrica e, principalmente, como a infraestrutura está envolvida no business. Feito isso, faz-se todo um estudo do ambiente de destino para onde esses equipamentos vão. Entender como eles ficarão no destino é importantíssimo para que se consiga definir uma estratégia”, comenta Igor André Azevedo, Gerente de Serviços de Tecnologia da green4T.

As três fases do IT Moving de Data Center

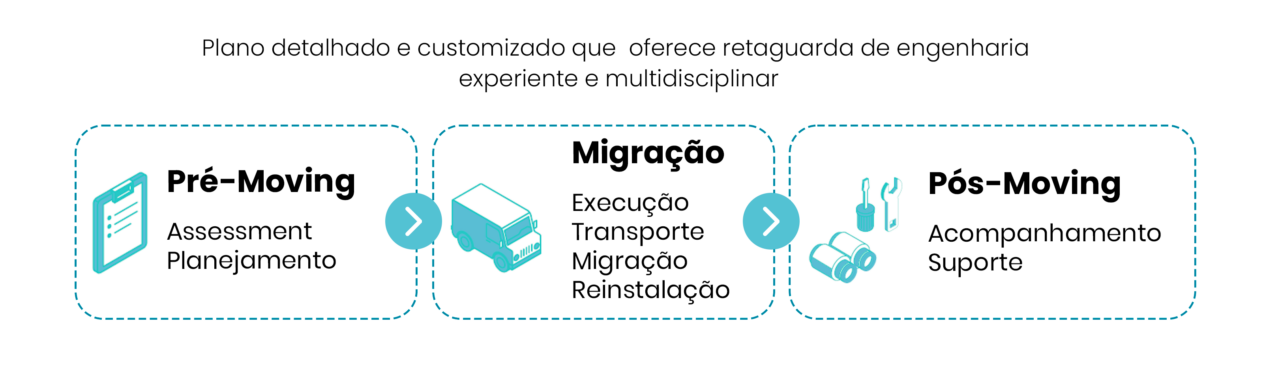

Etapas do Moving de Data Center

Pré-Moving

A migração de um centro de dados começa bem antes da movimentação dos equipamentos em si. Na fase Assessment é feito um levantamento minucioso das partes física e lógica da infraestrutura de TI, além das características dos locais de origem e destino.

Outro ponto importante do trabalho é identificar as melhores janelas operacionais considerando o modelo de atuação da empresa e os workloads em diferentes períodos. Tudo para que a migração ocorra em conformidade com o negócio em questão.

Um exemplo simples é a migração de um data center de um banco. Nesse caso faz mais sentido realizar a atividade durante a madrugada do que no horário comercial, quando a quantidade de transações financeiras e uso de serviços bancários é infinitamente maior.

Com esse mapeamento, é elaborado um plano de todo o projeto que será realizado para que não ocorra nenhum imprevisto durante o Moving. Chamada de Capacity Plan, essa fase envolve o levantamento de informações em relação a espaço físico, clima, energia e conectividade, interdependência entre equipamentos e particularidades do cliente.

Aqui, as atividades são divididas em três etapas, que são:

  • Mapeamento do Data Center: Informações físicas e das conexões do centro de dados, identificação, catalogação das informações, desenhos layout/bayface, atividades físicas de redes, e mapeamento de conexões, servidores e storages;
  • Planejamento e Movimentação: Estudo de ocupação do ambiente de destino, plano estratégico de moving, análise do percurso a ser realizado, análise de suporte especializado, e boot de segurança;
  • Preparativo: Identificações complementares, documentação de suporte para movimentação, materiais de apoio e gerenciamento de terceiros.

Todo esse trabalho precisa ser realizado com uma equipe de retaguarda de engenharia experiente e multidisciplinar, além da realização de uma auditoria minuciosa do ambiente onde o data center será instalado.

Migração

Terminada a primeira parte do projeto, dá-se início à mudança dos ativos do local de origem para o seu destino. Aqui é colocado em prática todo o planejamento feito no Pré-Moving para a execução efetiva da movimentação do centro de dados.

Dada a complexidade de uma infraestrutura de TI, que mesmo nos projetos mais simples envolvem diversos racks, servidores, cabeamento, diferentes conexões, e desmontagem e montagem de equipamentos. Por isso é necessário a realização de double check de todos os materiais, e executar cuidadosamente o que foi planejado inicialmente.

Pelas características dos ativos, esta fase precisa incluir duas iniciativas voltadas à segurança e proteção da infraestrutura, que são:

  • Ter dispositivos e veículos específicos para transporte de sensíveis;
  • Contar com o suporte dos fabricantes dos equipamentos e/ou realizar seguro para os ativos.

Pós-Moving

Migração realizada e infraestrutura de TI totalmente instalada no novo ambiente. Mas engana-se quem acha que o trabalho está resolvido. Após todo o transporte, montagem e conexão dos ativos, é necessário prover a documentação atualizada do novo ambiente e ter uma equipe para acompanhamento das operações.

Garantindo, assim, a estabilidade e conformidade do ambiente.

O apoio de uma equipe especializada e que esteja à disposição para pronto atendimento é necessário para manter a conformidade do ambiente instalado e a disponibilidade da infraestrutura de TI.

Serviço IT Moving

“A empresa pode até ter profissionais que conhecem todas as camadas da infraestrutura, mas quando se fala em migrar um data center, é preciso pensar em itens que não são apenas TI. Então, todo esse planejamento e atenção aos detalhes é fundamental – e, neste momento, saber o que está fazendo é premissa. Para que se tenha sucesso nesse tipo de atividade é preciso ter muito planejamento, pensar tudo antes, mitigar todos os riscos e contar com equipes que tenham essa capacitação e que conheçam todos os processos. Dessa forma, você consegue atender à migração com erro zero, tendo toda a sua infraestrutura de TI e o negócio rodando bem após a migração”, complementa Igor.

A movimentação de um data center, ou IT Moving, é, portanto, uma tarefa crítica, que exige planejamento minucioso e complexo, especialistas multidisciplinares. E, claro, o conhecimento e experiência para que, ao realizar o pré-moving, moving, e pós-moving, a empresa tenha a garantia da integridade dos dados, segurança e o funcionamento integral de todo o ambiente de TI.
